Budowa stajni — jak poprowadzić inwestycję krok po kroku
Prowadzimy inwestorów przez wszystkie decyzje, które trzeba podjąć — od pierwszego szkicu układu boksów po dzień, w którym wchodzi pierwszy koń.
Zacznijmy od tego, czego nie robimy
Nie jesteśmy generalnym wykonawcą. Nie stawiamy hal, nie wylewamy fundamentów, nie bierzemy odpowiedzialności za plac budowy. Jeśli szukasz firmy, która weźmie inwestycję „pod klucz” i odda Ci gotowy obiekt — to nie my.
Robimy coś innego, i naszym zdaniem ważniejszego: prowadzimy Cię przez wszystkie decyzje, które w tej inwestycji trzeba podjąć. Doradzamy, projektujemy, dobieramy rozwiązania i dostarczamy wyposażenie. Ty prowadzisz budowę. My pilnujemy, żebyś nie podjął żadnej decyzji w ciemno.
Najdroższe błędy nie powstają na budowie — powstają przy biurku, zanim ktokolwiek wbije łopatę.
Źle dobrana wysokość okapu, za wąski wjazd do hali, boks o pół metra za mały. Wykonawca zbuduje dokładnie to, co jest w projekcie. Pytanie brzmi, kto zadbał, żeby w projekcie było to, co trzeba.
Siedem etapów inwestycji — i co robimy na każdym
ETAP 1
Założenia
Ty: decydujesz, ile koni i po co — sport, hodowla, pensjonat, rekreacja.
My: przekładamy to na wymagania techniczne. Z jednej liczby — ile koni ma pracować dziennie — wynika prawie cała reszta projektu: wielkość hali, liczba myjek, czy karuzela ma sens, ile osób obsługi będzie potrzebne.
ETAP 2
Grunt i warunki
Ty: zlecasz badania geotechniczne i sprawdzasz warunki zabudowy.
My: mówimy, czego szukać. Warstwa stabilizacji pod ujeżdżalnię musi przenieść 40 kN/m² — jeśli rodzimy grunt tego nie daje, dochodzi wymiana i zagęszczenie. To najtańsze badanie w całej inwestycji i jedyne, które chroni przed najdroższym zaskoczeniem.
ETAP 3
Układ funkcjonalny
Ty: pracujesz z architektem.
My: siadamy do tego razem z Wami. Na tym etapie rysuje się trzy drogi: drogę konia, drogę człowieka i drogę obornika. Jeśli droga obornika przecina się z drogą siana, obiekt będzie uciążliwy przez całe życie — a naprawa oznacza przebudowę.
ETAP 4
Wybór podłoża — wcześniej, niż myślisz
Ty: podejmujesz decyzję.
My: pokazujemy pięć systemów podłoża i rachunek eksploatacji dla każdego. Podłoże determinuje podbudowę, odwodnienie i szerokość wjazdu dla maszyn. Halę zamówioną bez tej wiedzy trzeba potem naginać do podłoża, zamiast odwrotnie.
ETAP 5
Konstrukcja hali
Ty: wybierasz i zamawiasz wykonawcę konstrukcji.
My: dajemy listę rzeczy do sprawdzenia w ofercie — rozstaw słupów, wysokość okapu, szerokość bramy wjazdowej, sposób mocowania bandy, przygotowanie pod lustra i oświetlenie. Cztery zdania w zapytaniu ofertowym, które decydują o tym, czy wnętrze da się dobrze wyposażyć.
ETAP 6
Zabudowa stajni i wyposażenie
Ty: zatwierdzasz zakres.
My: projektujemy, dostarczamy i koordynujemy montaż: boksy, fronty, drzwi i okna, bandy, lustra, karuzele, bieżnie, usuwanie obornika, ogrodzenia. Tu bierzemy pełną odpowiedzialność za produkt i termin.
ETAP 7
Uruchomienie
Ty: wprowadzasz konie.
My: przekazujemy obiekt, szkolimy obsługę z urządzeń i zostajemy na serwis. Karuzela, bieżnia czy solarium pracują codziennie przez lata — potrzebują kogoś, kto odbierze telefon w trzecim roku.
Pięć decyzji, których nie da się cofnąć
Wszystko w inwestycji da się kiedyś poprawić — poza tym:
Co kształtuje budżet
Nie podajemy cen na stronie — nie dlatego, że je ukrywamy, tylko dlatego, że dwie stajnie na tę samą liczbę koni potrafią różnić się budżetem dwukrotnie. Podanie jednej liczby wprowadziłoby Cię w błąd na etapie, na którym błąd jest najdroższy.
Zamiast liczby — mapa tego, co ten budżet kształtuje:
| Pozycja | Co ją najbardziej podnosi |
|---|---|
| Grunt | słaba nośność, wysoka woda gruntowa, konieczność wymiany gruntu |
| Media | odległość do przyłączy; bieżnia wymaga przyłącza 5-biegunowego 16 A |
| Konstrukcja | rozpiętość bez podpór, wysokość okapu, standard wykończenia |
| Zabudowa stajni | zakres wyposażenia boksu, malowanie proszkowe, systemy przesuwne |
| Podłoże | wybrany system i to, czy podbudowa już istnieje |
| Urządzenia | karuzela, solarium, bieżnia, automatyzacja usuwania obornika |
| Zaplecze | siodlarnia, magazyn siana (wymagania ppoż.), myjki, pokoje |
Warto myśleć inaczej niż o cenie: liczy się koszt eksploatacji. Podłoże, które nie wymaga podlewania ani codziennego równania, kosztuje więcej przy zakupie i mniej przez następne dziesięć lat. Przy wycenie pokazujemy oba rachunki.

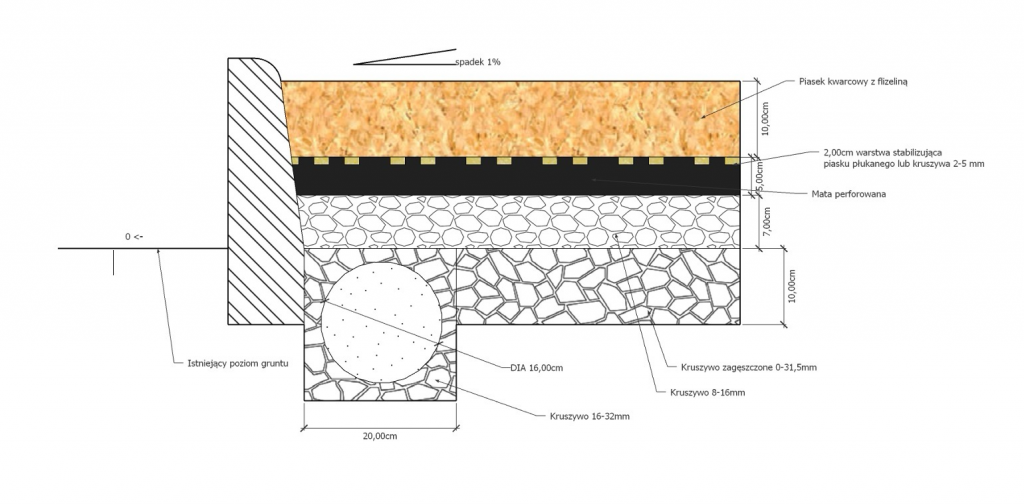

Przekrój typowego podłoża. Warstwa kopytowa to kilka centymetrów na wierzchu — reszta to konstrukcja.
Jak zacząć
Nie da się doradzić przy opisie „chcę stajnię na 20 koni”. Da się, jeśli powiesz nam:
- ile koni i w jakiej dyscyplinie,
- czy budujesz od zera, czy doposażasz obiekt, który już stoi,
- jaki jest grunt i czy są media,
- na jakim etapie jesteś dzisiaj — pomysł, działka, projekt, stan surowy,
- kiedy obiekt ma ruszyć.
Pierwsza rozmowa jest bezpłatna i najczęściej kończy się listą rzeczy do sprawdzenia, zanim wydasz pierwszą złotówkę.
lub zadzwoń: +48 609 745 168
Najczęstsze pytania
Czy budujecie stajnie pod klucz?
Nie. Nie jesteśmy generalnym wykonawcą — nie stawiamy konstrukcji i nie prowadzimy placu budowy. Prowadzimy inwestora przez decyzje na każdym etapie, projektujemy wnętrze obiektu i dostarczamy wyposażenie: zabudowę stajni, podłoża, urządzenia treningowe, ogrodzenia. Budowę prowadzi Twój wykonawca — my dbamy o to, żeby wiedział, co ma zbudować.
Na jakim etapie najlepiej się z Wami skontaktować?
Najlepiej przed zamówieniem konstrukcji hali, a idealnie przed projektem. Rozstaw słupów, wysokość okapu i szerokość wjazdu przesądzają o tym, jak da się wyposażyć wnętrze — a tych parametrów po zamówieniu konstrukcji już się nie zmieni. Pracujemy też z obiektami, które już stoją, ale wtedy pole manewru jest mniejsze.
Czy pomagacie tylko przy nowych obiektach?
Nie. Znaczna część naszej pracy to doposażanie i modernizacja istniejących ośrodków: wymiana podłoża, montaż bandy, dołożenie karuzeli, wymiana zabudowy boksów, automatyzacja usuwania obornika.
Ile trwa dostawa wyposażenia stajni?
Standardowo 8–10 tygodni od zamówienia. Terminy pozostałych etapów zależą od wykonawcy budowy i procedur w Twojej gminie.
Czy można realizować inwestycję etapami?
Tak i przy większości inwestycji prywatnych to sensowna droga. Warunek: etapowanie trzeba zaplanować od początku. Przyłącza, odwodnienie i układ dróg wewnętrznych muszą być wykonane pod docelową skalę — inaczej drugi etap oznacza rozkopanie pierwszego.
Czy doradzacie przy przetargach i dokumentacji PFU?
Tak. Występujemy jako doradca merytoryczny — zgłaszamy uwagi dotyczące dobrostanu koni, bezpieczeństwa pożarowego, wentylacji, doświetlenia i kosztów eksploatacji, zanim dokumentacja zostanie zamknięta.
